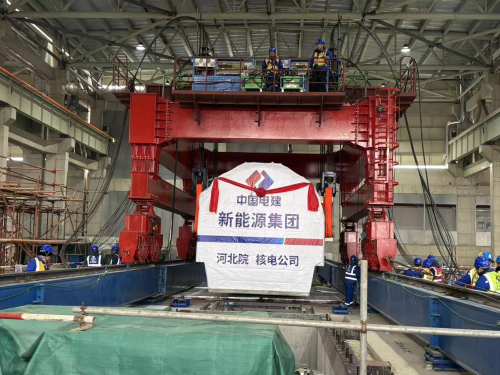

1月4日,監理公司參建的中電建肥城2×300兆瓦(一期)鹽穴壓縮空氣儲能電站項目建設現場傳來喜訊,一號機組發電機定子順利完成吊裝就位,標志著項目機電安裝階段邁入核心攻堅環節。 中電建肥城2×300兆瓦(一期)鹽穴壓縮空氣儲能電站項目作為國家第二批綠色低碳先進技術示范項目,其建設進程對推動區域能源結構優化、實現“雙碳”目標具有重要戰略意義。此次吊裝的一號機組發電機定子運輸總重281噸,凈重量273噸,外形尺寸為8580毫米×4770毫米×4000毫米,吊裝就位精度要求高。考慮到定子重量大、就位空間受限、精度要求嚴格等特點,經多方論證,最終選用“500噸吊裝架配合液壓提升裝置”吊裝就位。該裝置具備高精度同步起吊控制、承載能力強、操作穩定性高的特性,能夠精準匹配本次吊裝任務的技術要求。 為保障吊裝工作順利推進,項目監理部提前謀劃、精準部署,組建專項監理小組,構建“總監理工程師統籌、專業監理工程師主責、監理員旁站監督”的四級管控體系。在吊裝前期準備階段,監理團隊嚴格依據《建設工程監理規范》《建筑施工起重吊裝工程安全技術規范》等法規標準,對施工單位提交的專項吊裝方案進行多輪審查論證,重點核查方案中設備選型、吊裝工況計算、支腿地基處理、應急預案等核心內容,提出多項優化建議并督促完善,確保方案具備充分的科學性與可行性。同時,對施工單位資質、特種作業人員操作證、吊裝設備及吊索具的檢測報告和維保記錄進行全面核查,建立“人證合一”“設備合格”雙重臺賬,嚴禁無證人員上崗、不合格設備投入使用。針對吊裝場地平整、警戒區設置、照明設施配備等前期準備工作,監理人員逐項檢查驗收,確保各項先決條件全部達標。 吊裝實施過程中,監理團隊實行全程旁站監督,嚴格把控每一個關鍵環節。從吊裝設備啟動調試、支腿墊板鋪設,到定子起吊、懸停、提升、轉向、平移、下落、就位的全流程,監理人員實時監測吊裝參數、設備運行狀態及吊索具受力情況,每15分鐘記錄一次行車梁撓度、沉降等關鍵數據,確保吊裝動作平穩有序、精準可控。針對毫米級的就位精度要求,監理人員協同施工、設計及設備廠家技術人員,反復核對定位基準,精準調整設備姿態,確保定子平穩落位于指定安裝位置,實現一次就位成功。此外,監理團隊全程監督現場安全管理工作,對警戒區圍擋、信號指揮規范性、人員安全防護等情況進行持續巡查,及時制止不規范操作,筑牢吊裝作業安全防線。 此次一號機組發電機定子順利吊裝,不僅驗證了施工方案的科學性和施工團隊的專業素養,更彰顯了監理單位的監督管控成效。下一步,將以此次關鍵節點完成為契機,持續秉持“獨立、公正、科學、嚴謹”的監理準則,進一步強化后續機電安裝工序的監理管控,重點聚焦發電機轉子穿裝、膨脹機扣蓋、一級壓縮機扣蓋等關鍵環節,嚴格落實安全質量責任制,精準排查各類風險隱患,全力協調參建各方高效協作,為項目后續建設順利推進提供堅實保障,助力這一國家綠色低碳先進技術示范項目早日建成投產,發揮其調峰調頻、新能源消納的重要作用,為構建清潔低碳、安全高效的現代能源體系貢獻監理力量。 |
||||
|
|
| 【打印】 【關閉】 |
